替代性项目里,在期末现金流中,处置固定资产也是用新项目的-老项目的差额。可是在期初的时候,老项目的固定资产不是已经处置了吗?已经在期初从营运资本投入中扣减了。为什么在期末的时候还要再使用差额?

回答(1)

Nicholas2020-04-21 17:56:23

同学你好。
因为我们在学习本章都是基于增量现金流的概念,所以我们应考虑新项目相比旧项目,它的增量在哪里。比如增加了收入,减少了成本,增加了回收残值等。
1.算初始现金流时变卖旧项目产生的抵减项

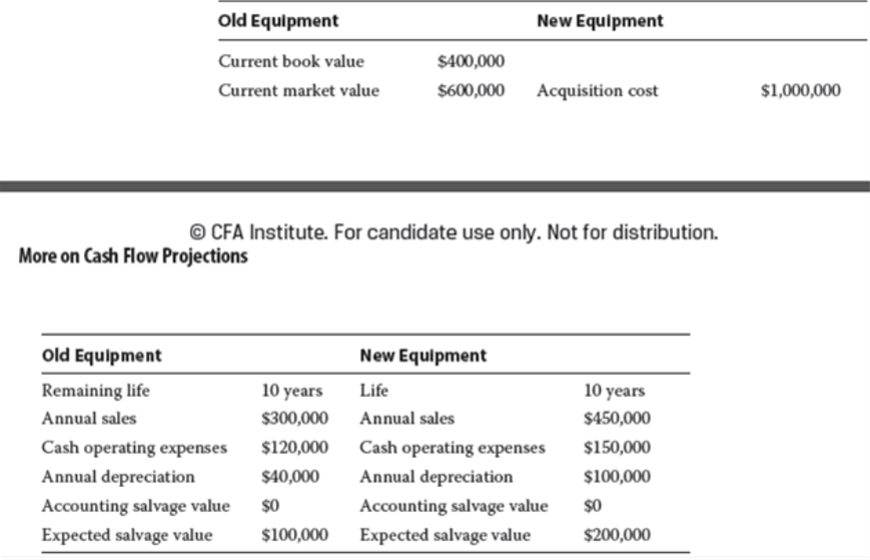

表示期初卖掉旧设备回收的现金流。这部分是旧设备售价-(旧设备的售价-账面价值)*T。在图表里为current market value600000-current book value。
2.替代项目NPV的最终现金流时,残值中考虑的变卖旧项目产生的抵减项
表示期末将所有资产处置回收的现金流。这部分是分为两部分考虑,一部分是新设备残值-旧设备残值,代表因为残值差额需要考虑的变化量;另一部分是(新设备残值-账面价值)-(旧设备残值-账面价值),代表我们将新设备出售所得-旧设备出售所得=应记所得净额。
可参考原版书中题目。

若解答对同学有帮助,烦请设置为采纳答案,非常感谢!
